已上传数据

📊 总数据量: 226 条

ID 开始时间 描述 结束时间 图片

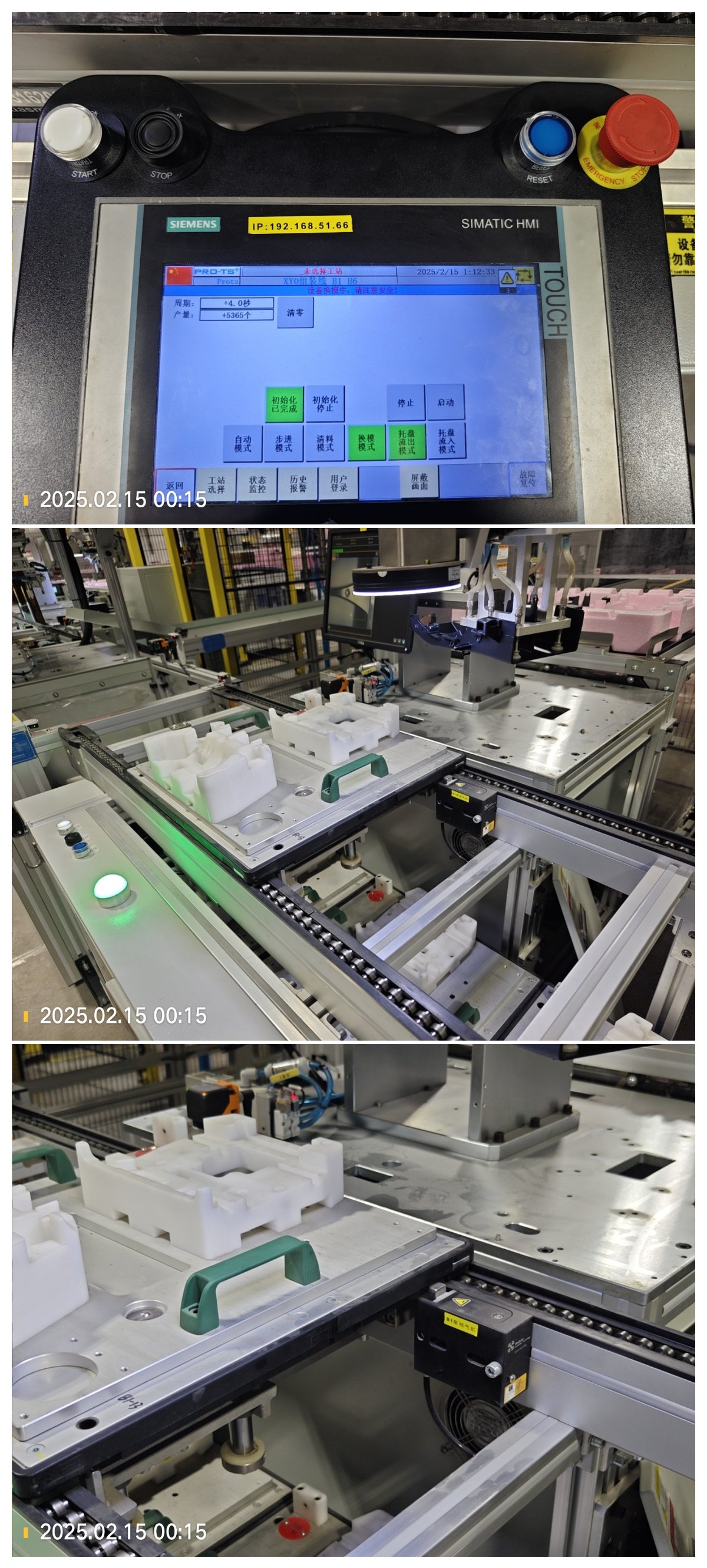

87 2025-02-15 00:18:00 托盘流出模式,程序有问题。 这些线体阻拦气缸,不会下降。 托盘全部被挡在了线体的头段。 @Harding @周公  2025-02-15 00:18:00
86 2025-02-15 00:06:00 返修的数据 2025-02-15 00:06:00
85 2025-02-14 21:11:00 清线完成的数据 2025-02-14 21:11:00

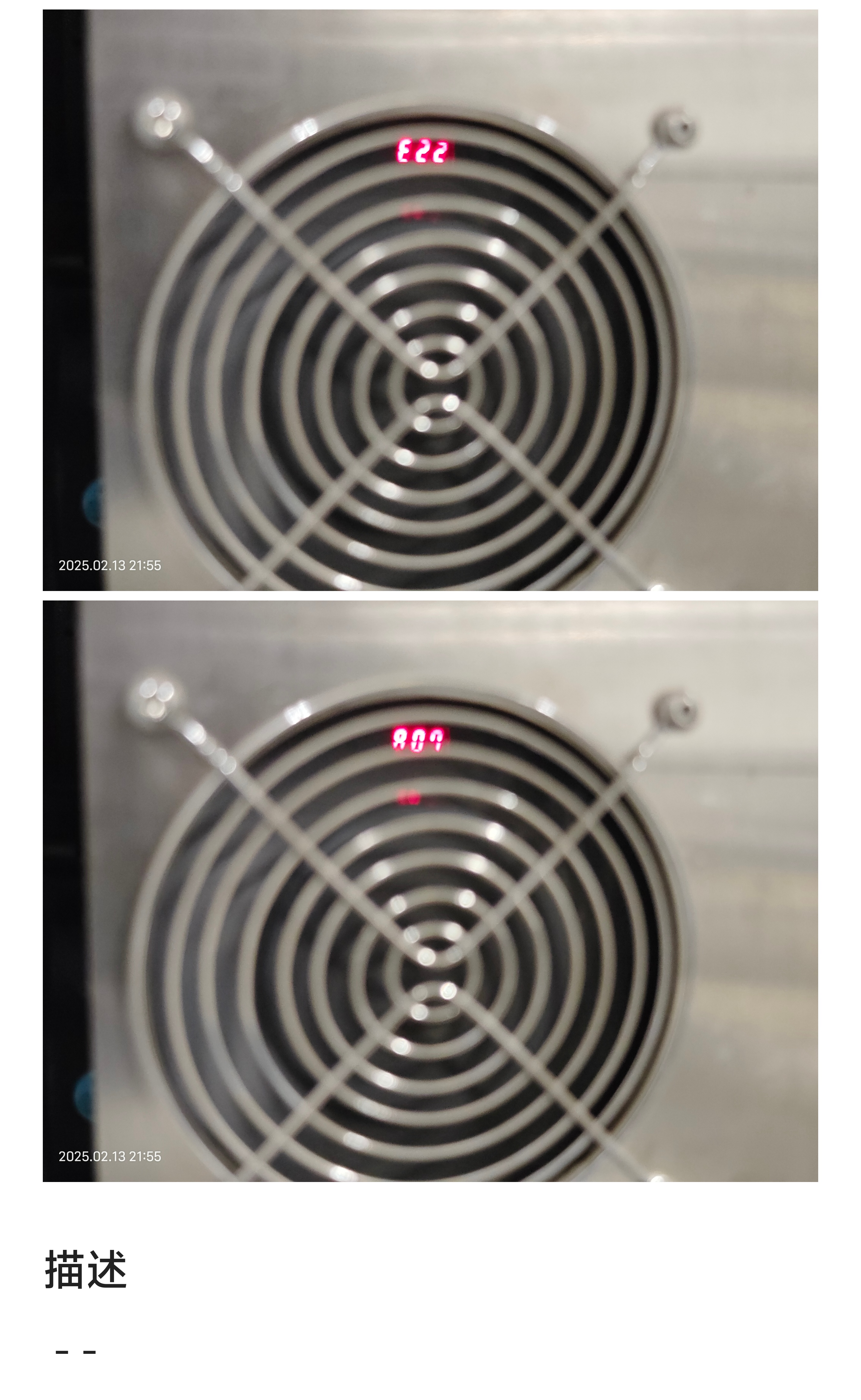

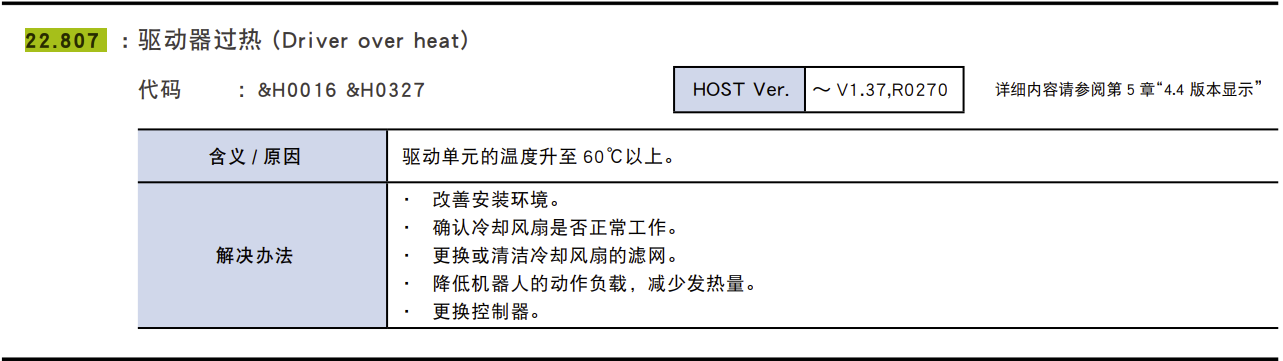

84 2025-02-14 20:41:00 Yamaha robot 控制器故障代码 807 E22 , 温度过高 2025-02-14 20:41:00

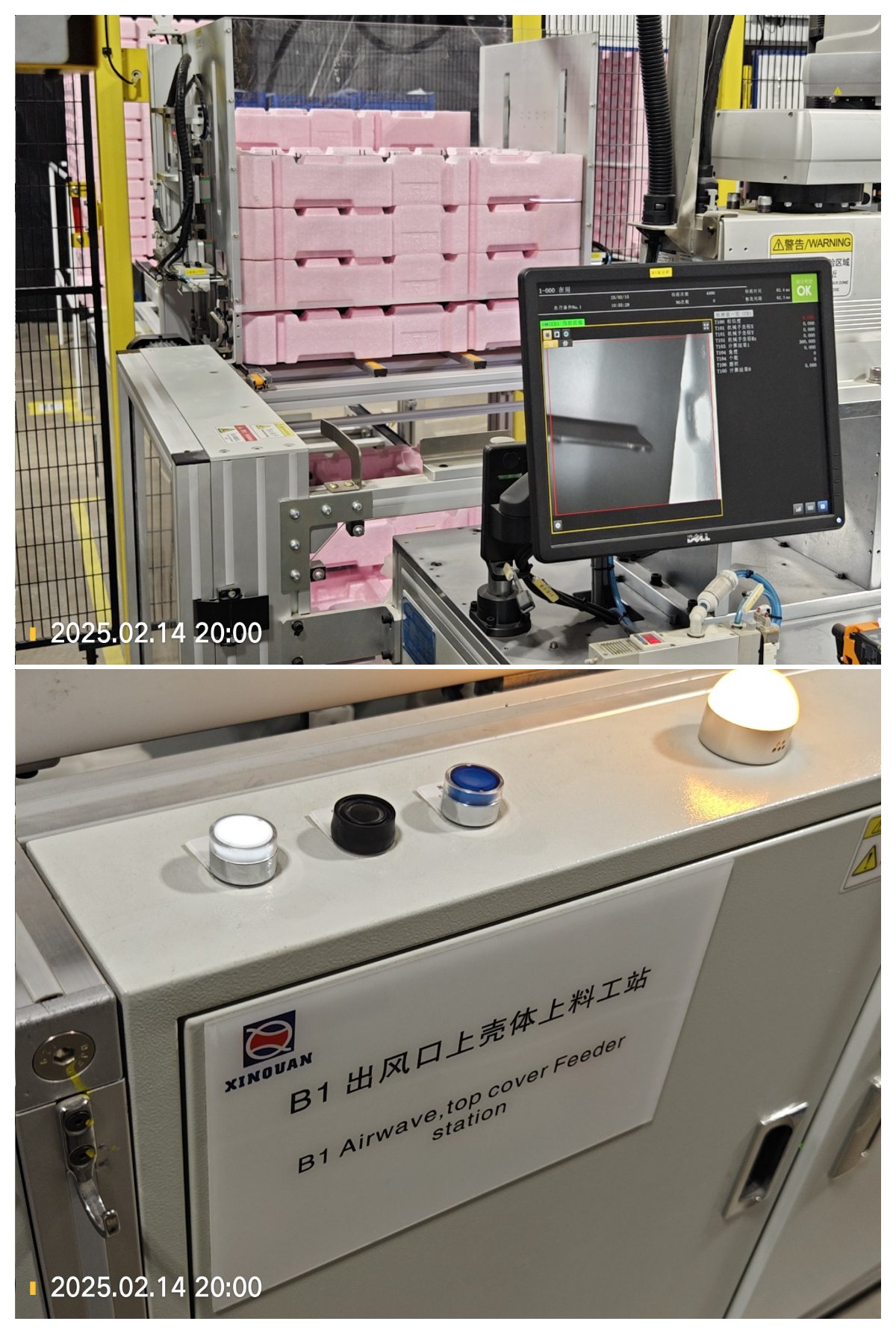

83 2025-02-14 20:00:00 B1工位 下层卡料盘 2025-02-14 20:00:00
82 2025-02-14 20:00:00 B1工位 下层卡料盘 2025-02-14 20:00:00

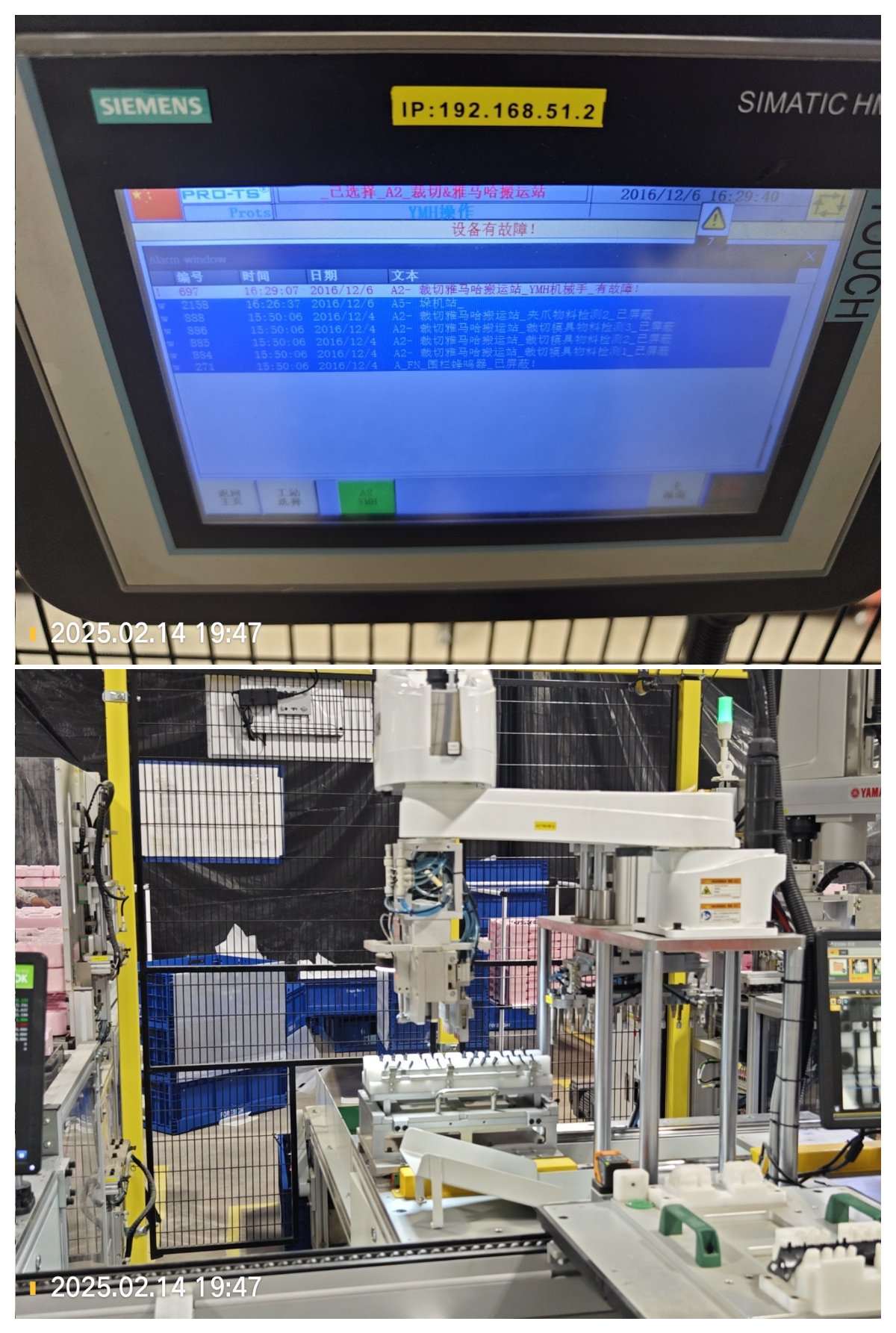

81 2025-02-14 19:49:00 A2 雅马哈故障报警,没有详细故障原因,且复位不掉。 2025-02-14 19:49:00
80 2025-02-14 17:35:00 早班产量 2025-02-14 17:35:00

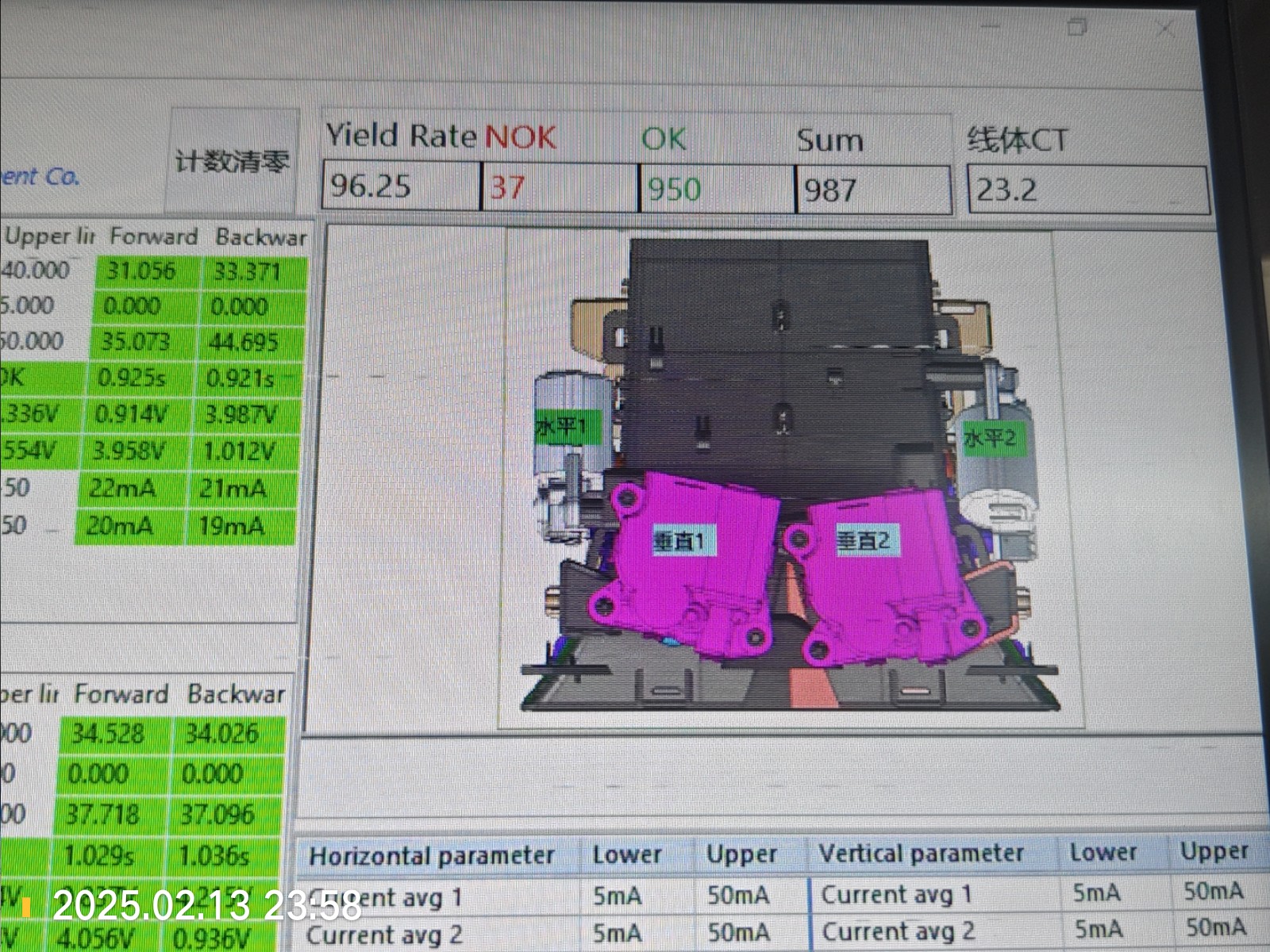

79 2025-02-13 23:58:00 今日产量 2025-02-13 23:58:00
78 2025-02-13 23:04:00 当前产量 2025-02-13 23:04:00
77 2025-02-13 22:10:00 Yamaha robot 机柜的故障码 2025-02-13 22:10:00
76 2025-02-13 22:09:00 A2 雅马哈故障报警,没有详细故障原因,且复位不掉。 2025-02-13 22:09:00

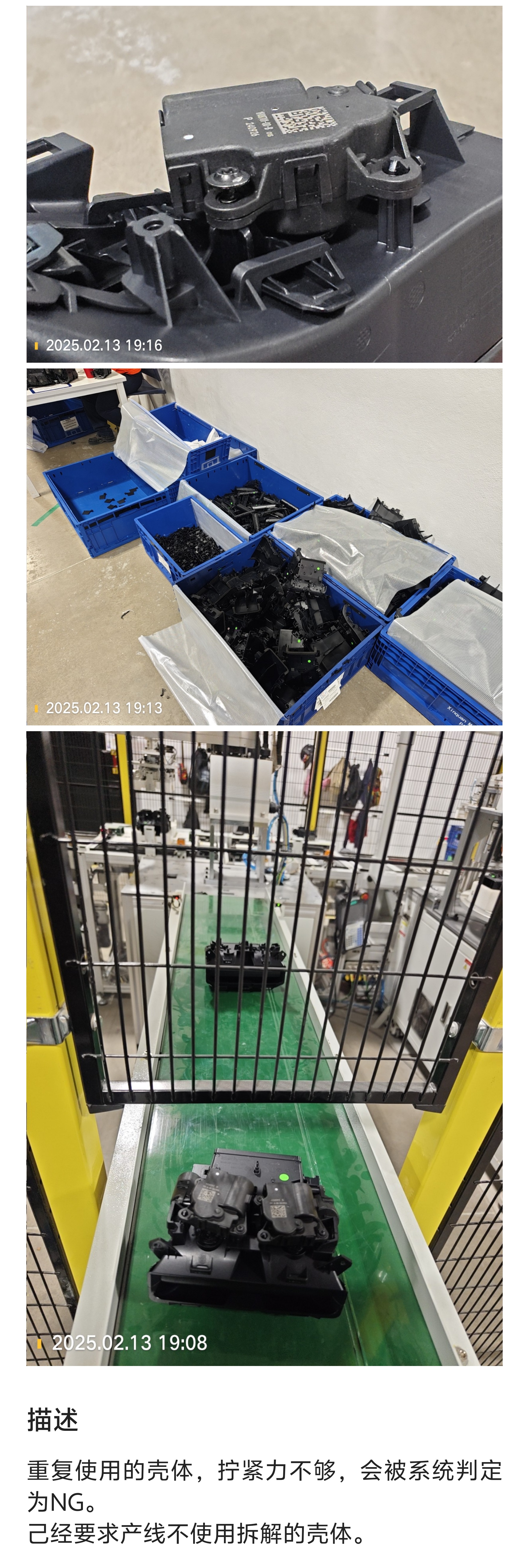

75 2025-02-13 19:17:00 重复使用的壳体,拧紧力不够,会被系统判定为NG。 己经要求产线不使用拆解的壳体。 2025-02-13 19:17:00

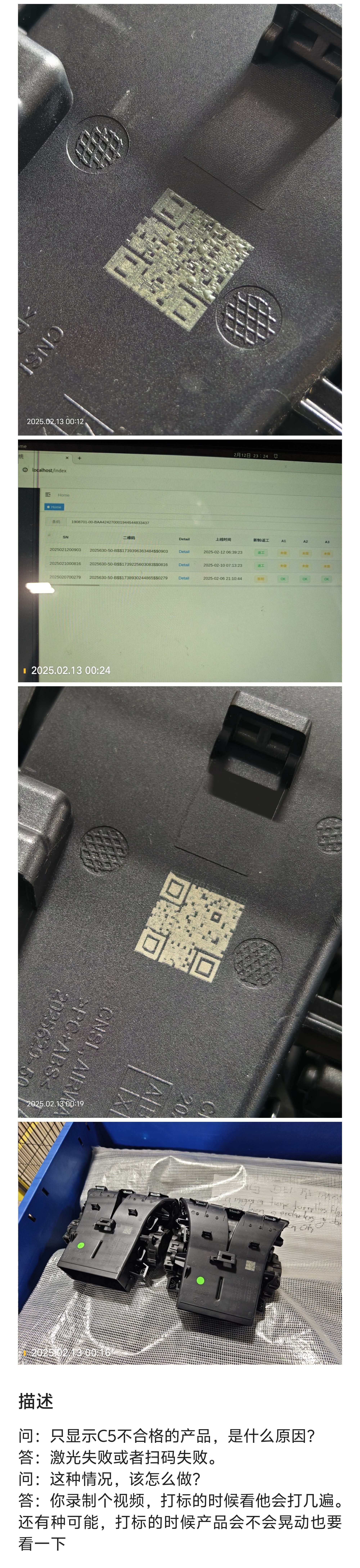

74 2025-02-13 00:05:00 问:只显示C5不合格的产品,是什么原因? 答:激光失败或者扫码失败。 问:这种情况,该怎么做? 答:你录制个视频,打标的时候看他会打几遍。还有种可能,打标的时候产品会不会晃动也要看一下 2025-02-13 00:05:00

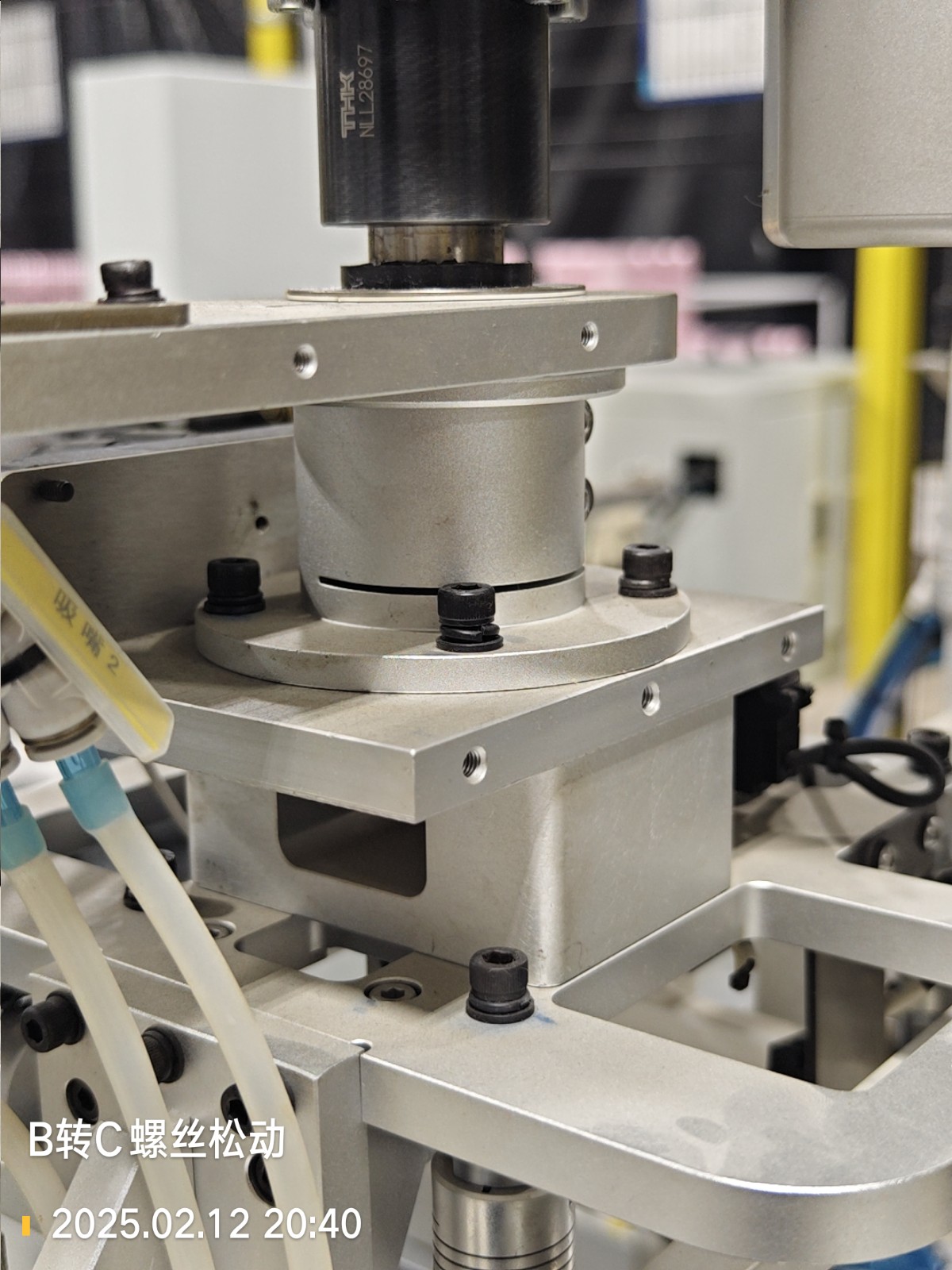

73 2025-02-12 20:40:00 螺丝松动 B转C 2025-02-12 20:40:00

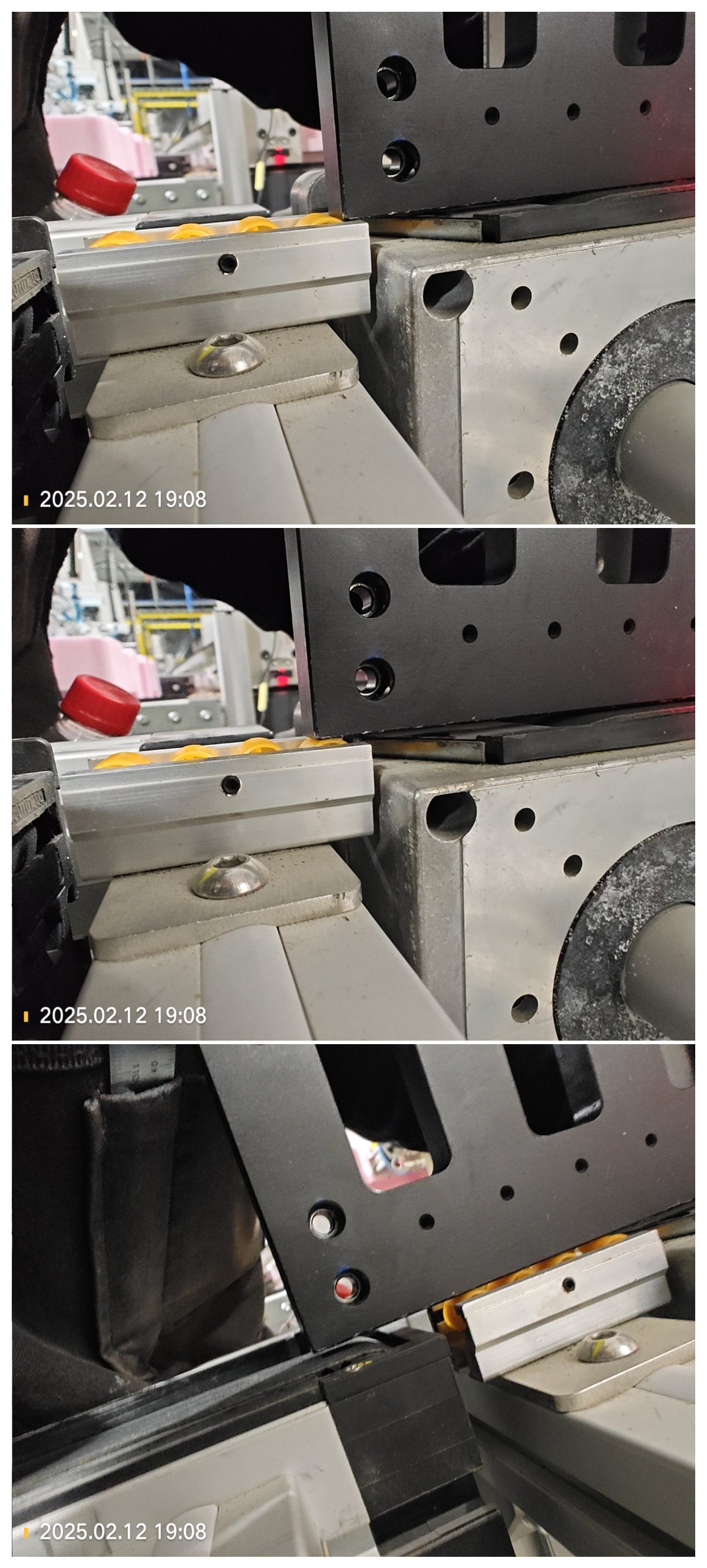

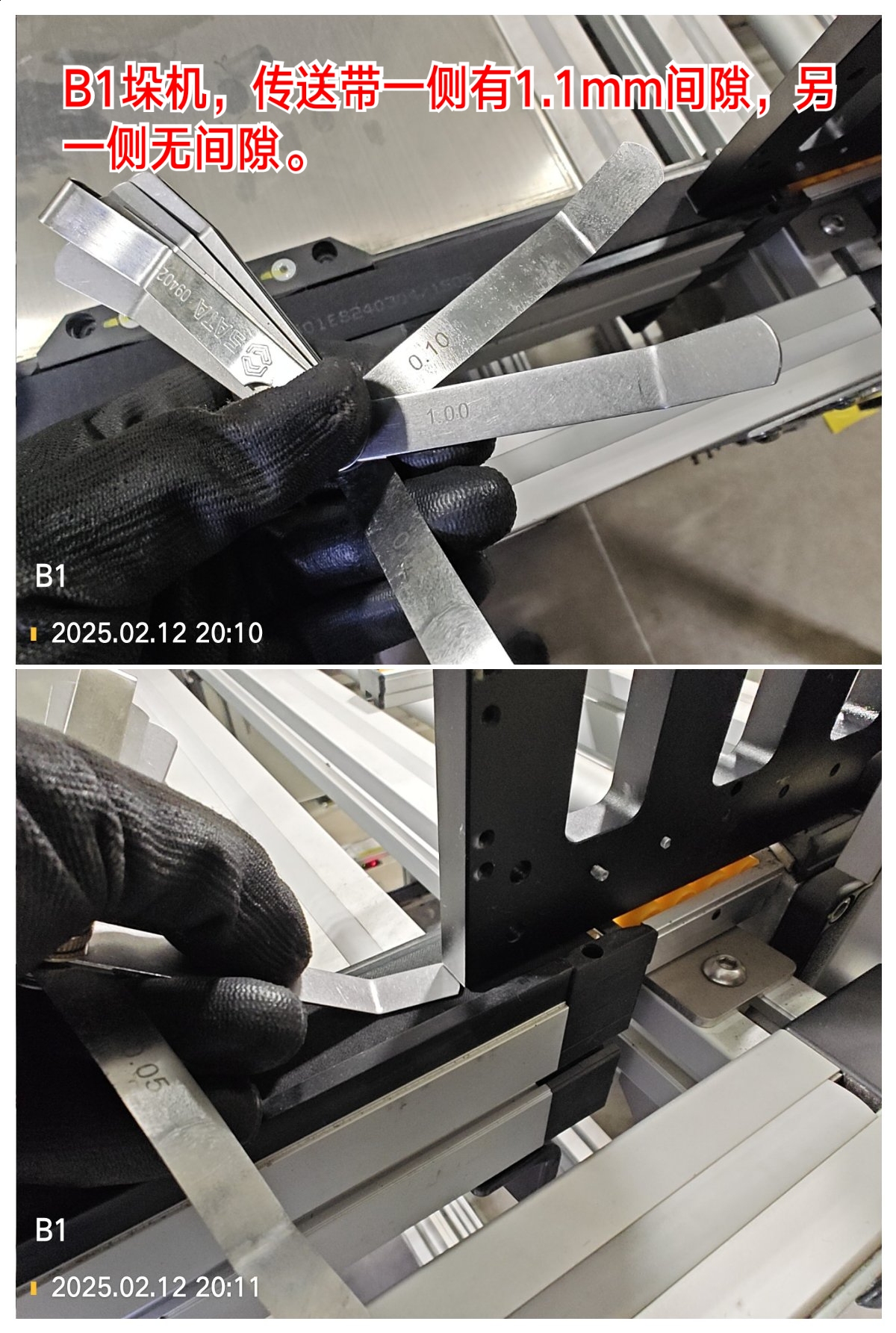

72 2025-02-12 20:12:00 B1垛机,传送带一侧有1.1mm间隙,另一侧无间隙。 2025-02-12 20:12:00

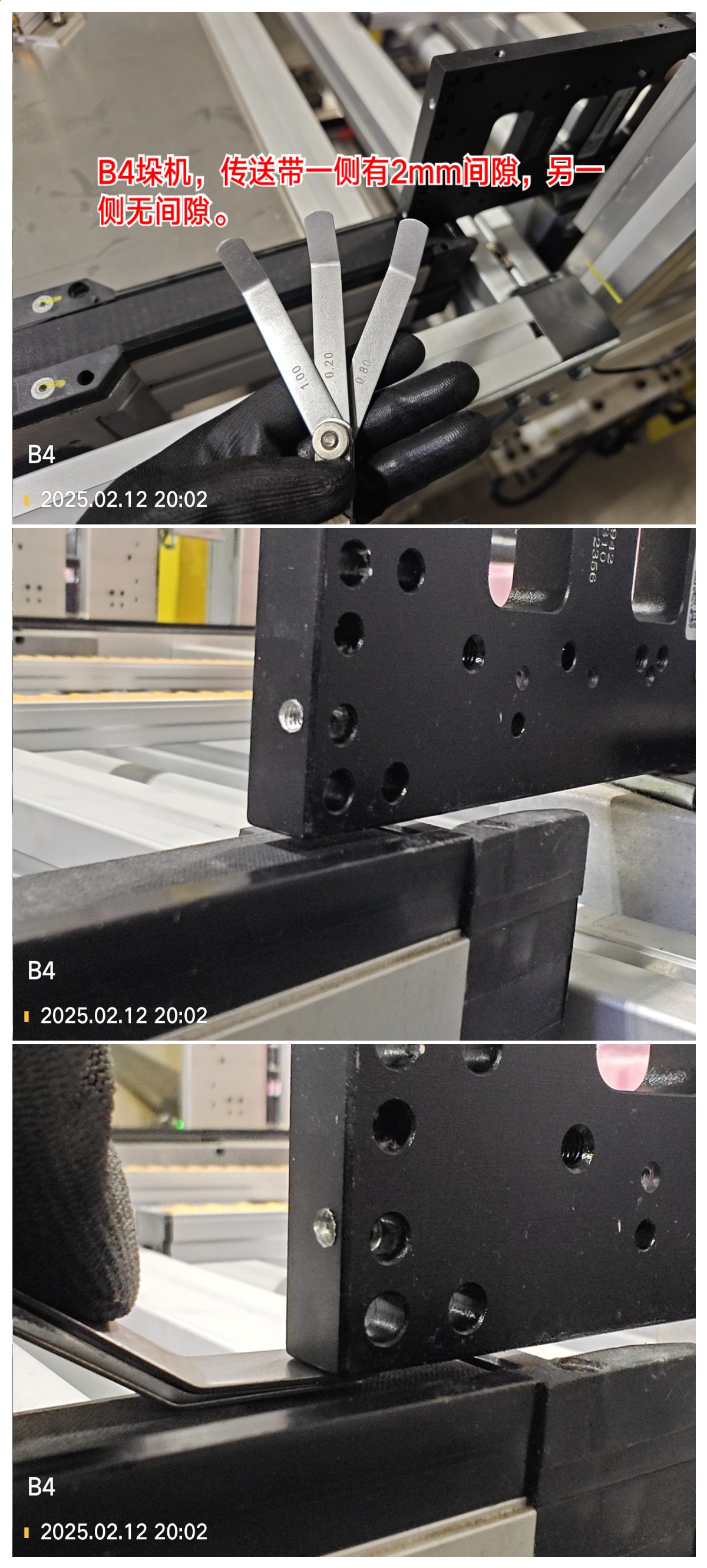

71 2025-02-12 20:04:00 B4垛机,传送带一侧有2mm间隙,另一侧无间隙。 2025-02-12 20:04:00
70 2025-02-12 19:18:00 今日中班做返修,检查B5垛机传送带时,发现黄色接驳机构高出很多。 会导致托盘抬起,接触不到皮带。导致托盘卡滞。 2025-02-12 19:18:00

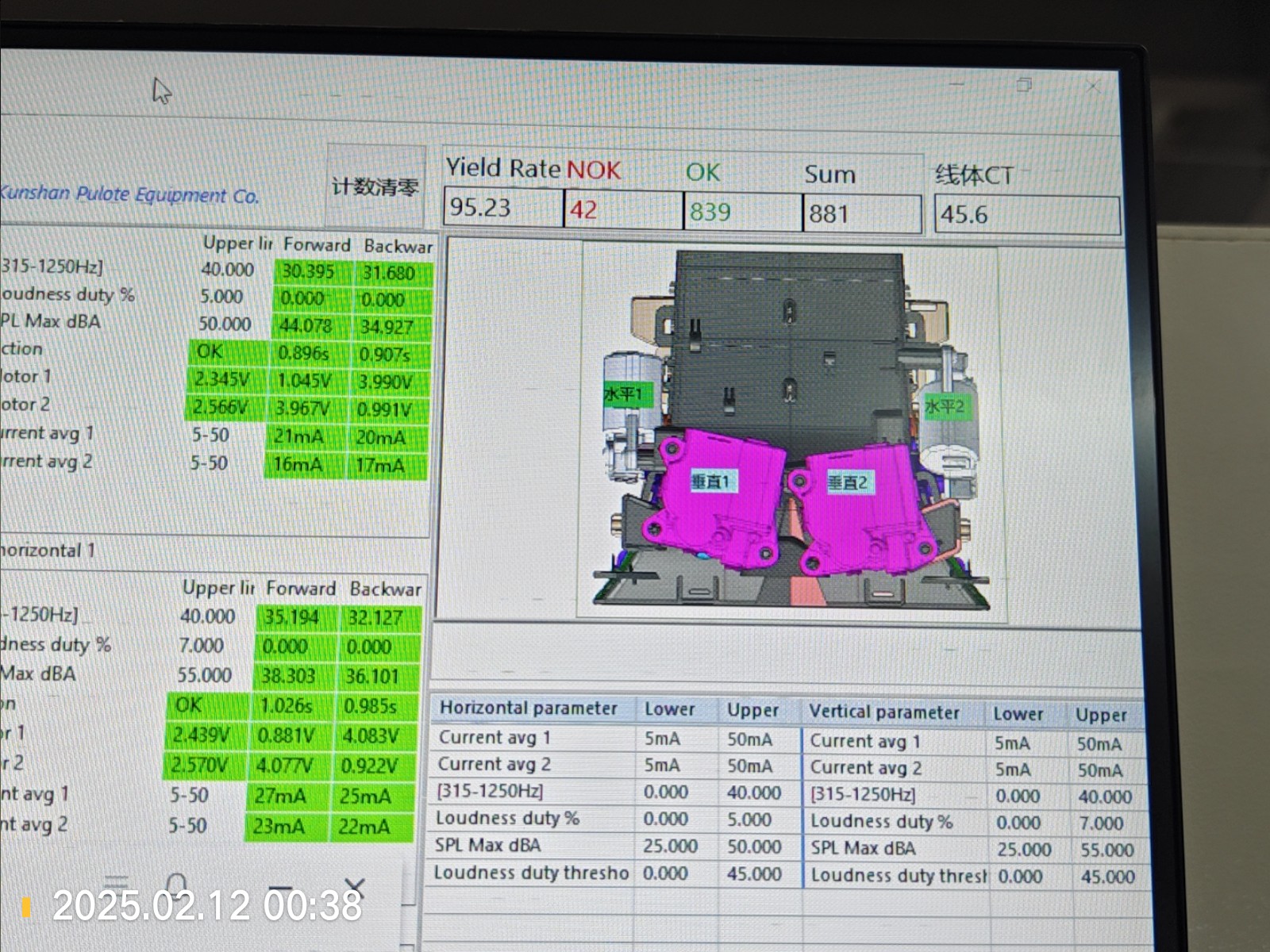

69 2025-02-12 00:39:00 下班时的数据,返工了44件 2025-02-12 00:39:00

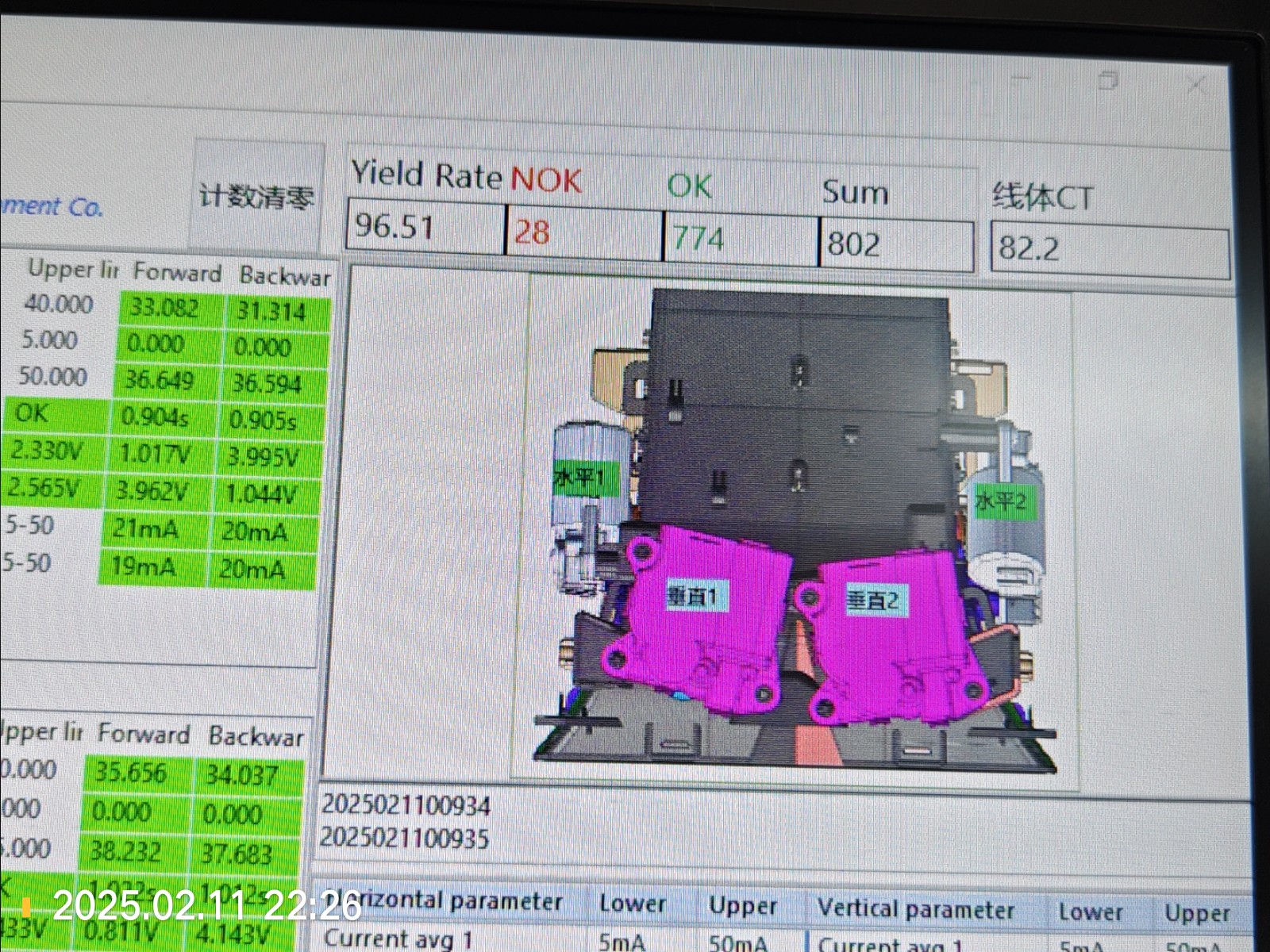

68 2025-02-11 07:27:00 今日两个班的 总产量 2025-02-11 23:27:00

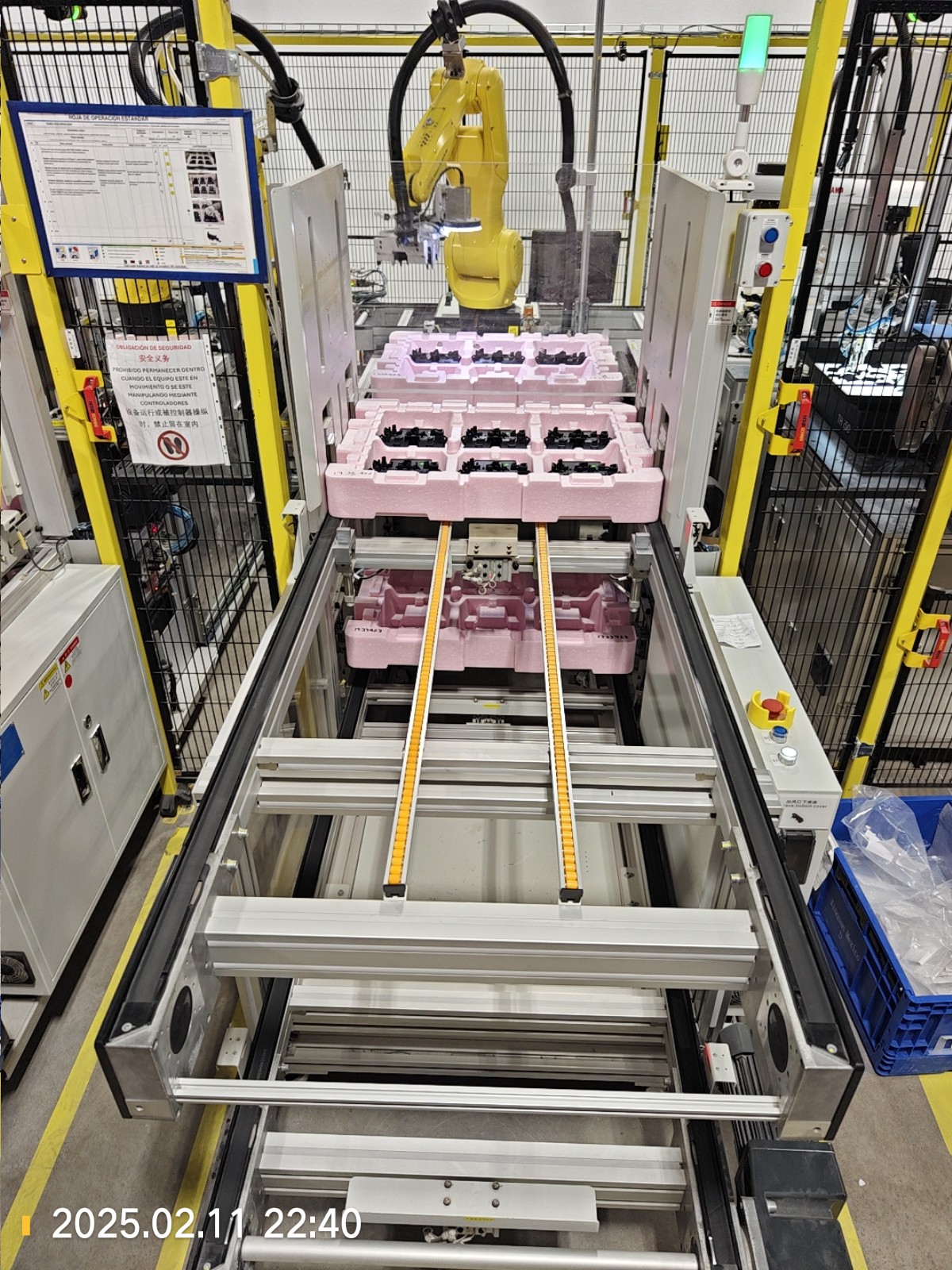

67 2025-02-11 22:40:00 22:40 产线缺少材料,开始清线 2025-02-11 22:46:00
66 2025-02-11 22:35:00 新的故障: A2- 生产过程中,出现需要初始化故障。 2025-02-11 22:38:00
65 2025-02-11 22:26:00 当前产出 2025-02-11 22:26:00
64 2025-02-11 20:57:00 开始生产 2025-02-11 20:57:00

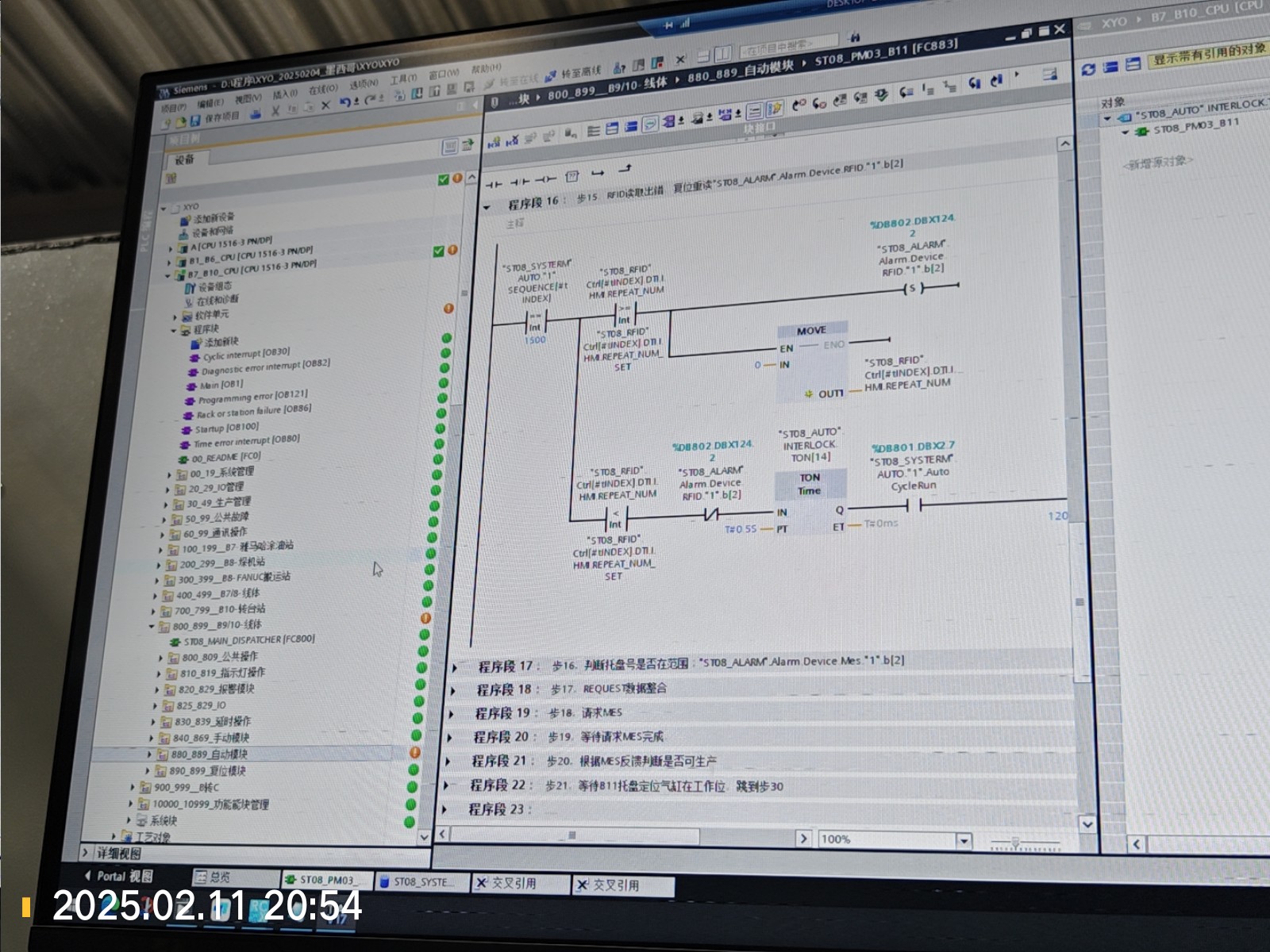

63 2025-02-11 20:54:00 线体程序修改的位置 2025-02-11 20:57:00
62 2025-02-11 19:56:00 当前产量 2025-02-11 20:30:00

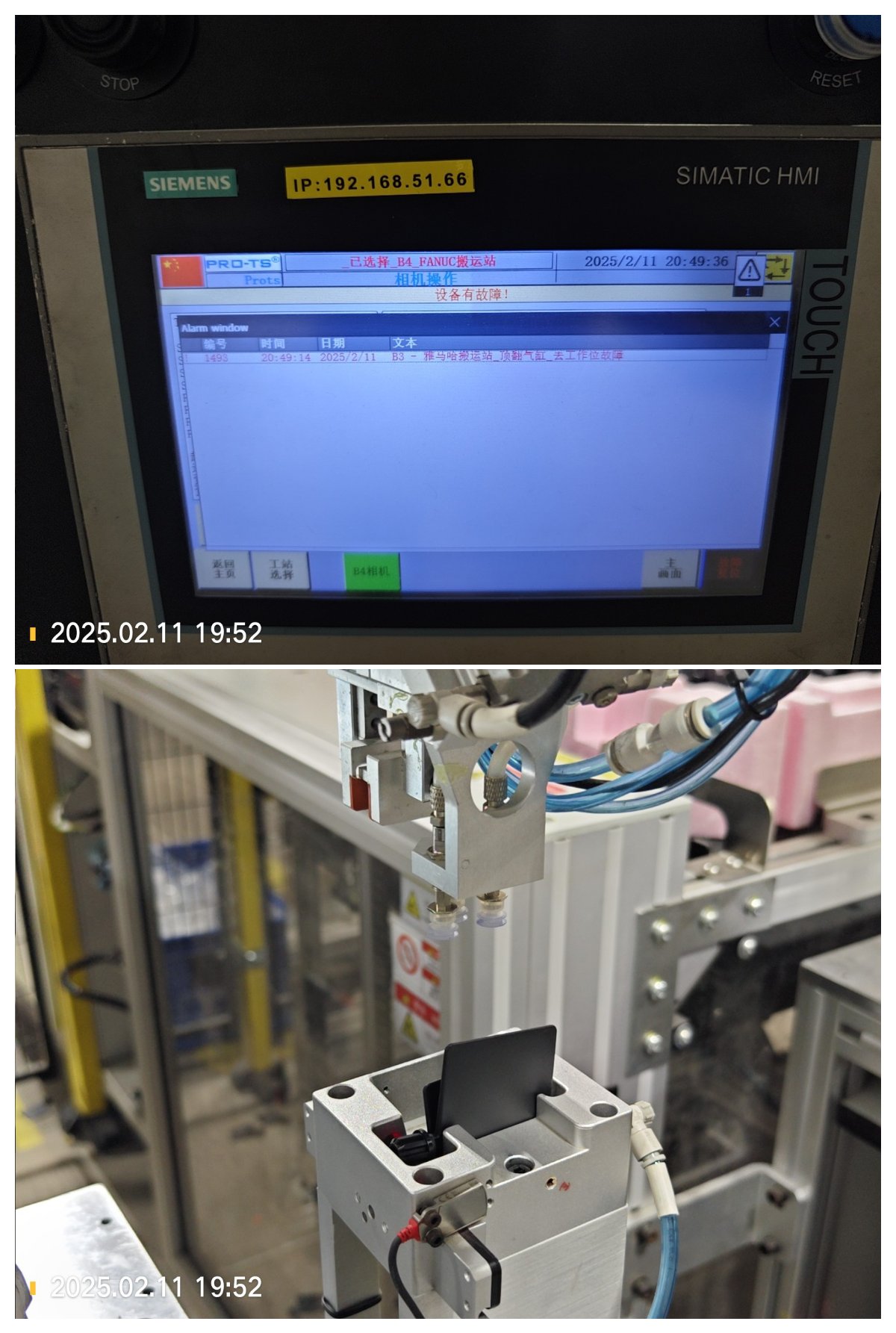

61 2025-02-11 19:55:00 供应商检查程序,需要停线 2025-02-11 20:30:00

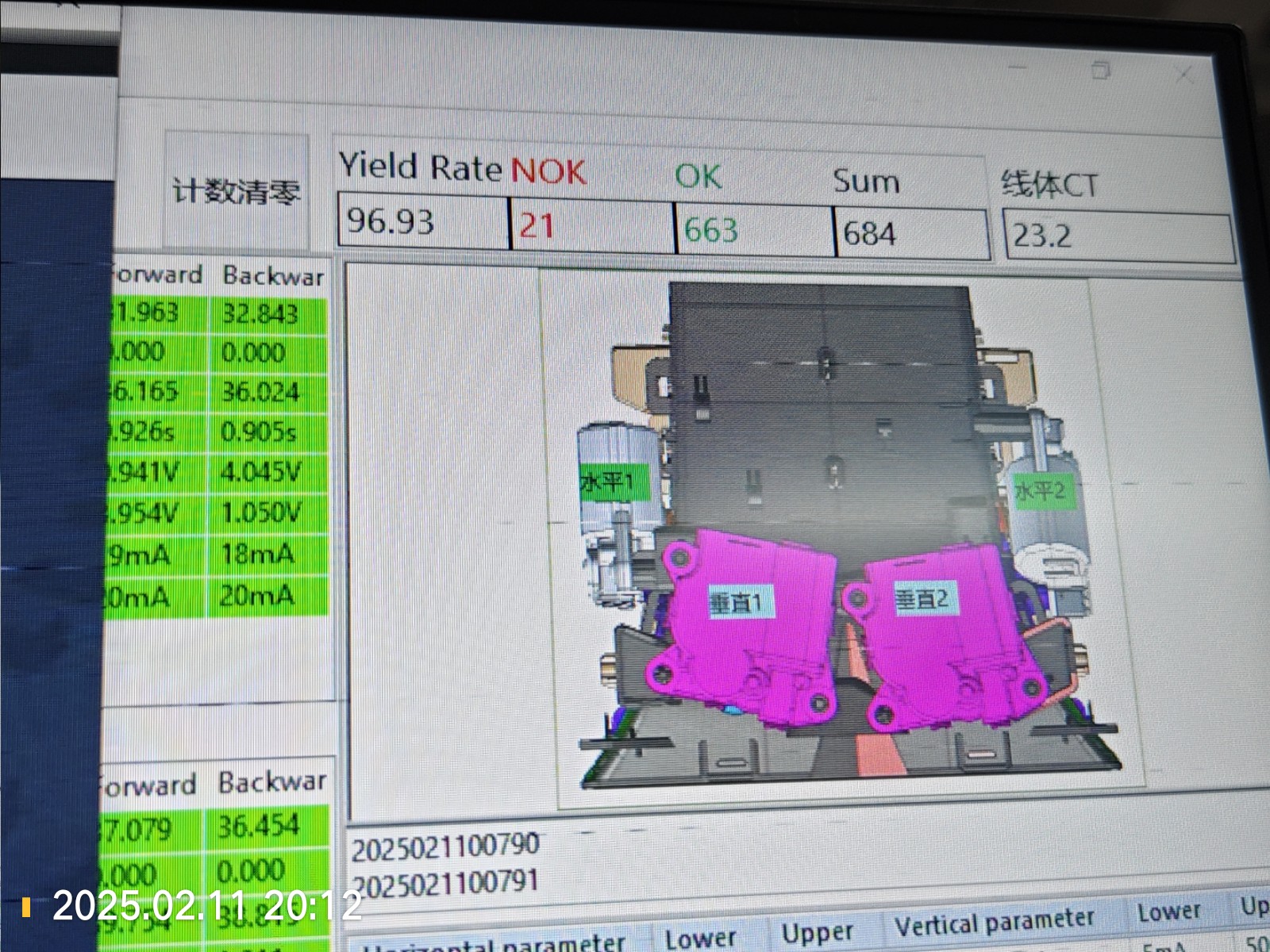

60 2025-02-11 19:54:00 RFID 故障 2025-02-11 19:56:00
59 2025-02-11 19:51:00 顶翻气缸位置,叶片叠料 2025-02-11 19:53:00
58 2025-02-11 19:18:00 A1工位,增加视觉检测料盘步骤,拦截一次料盘的物料残留。 2025-02-11 19:20:00
57 2025-02-11 19:17:00 更换过程中发现有吸盘和机械连杆不配套的情况。小的连杆配大的吸盘。可能是同事错误更换。 2025-02-11 19:17:00

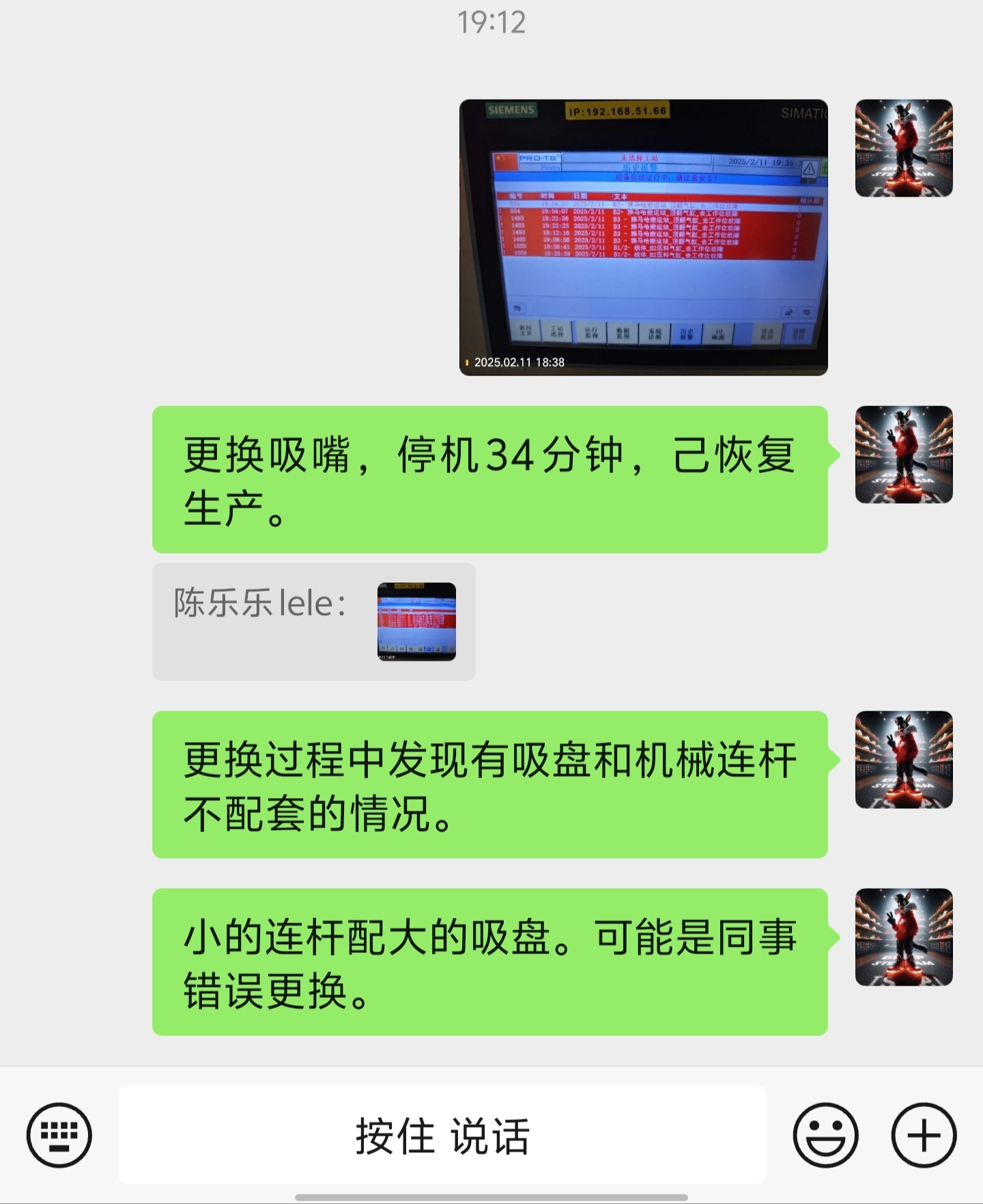

56 2025-02-11 18:40:00 更换吸嘴,停机34分钟,己恢复生产。 2025-02-11 19:13:00
55 2025-02-11 18:38:00 B2B3叶片上料工位,频繁故障 2025-02-11 18:38:00
54 2025-02-11 18:37:00 RFID 故障 ,手动点读 2025-02-11 18:37:00

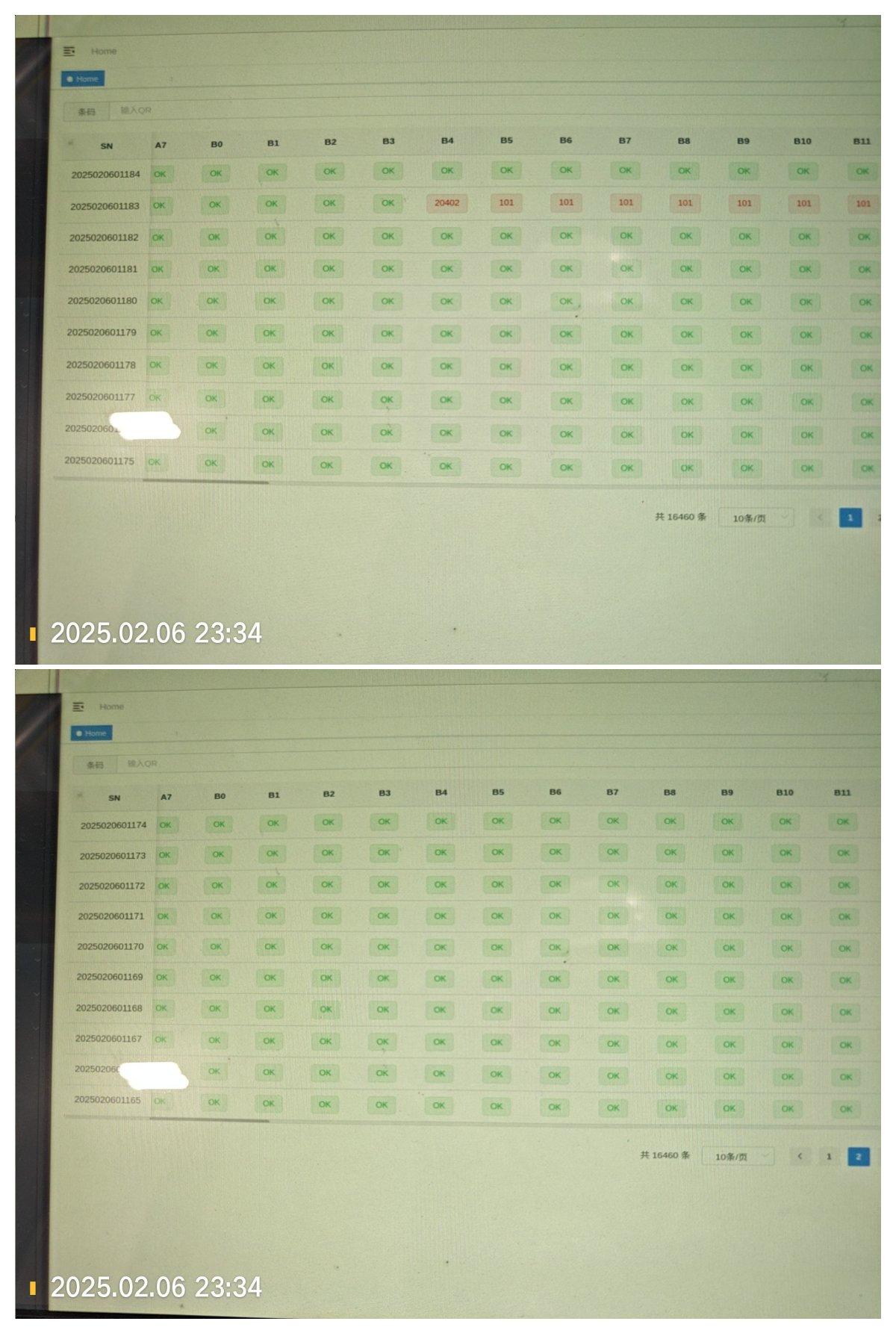

53 2025-02-11 18:21:00 托盘底部有很大间隙,没有接触到机械装置。 请考虑增加托盘底部摩擦力,或者贴上橡胶皮。 2025-02-11 18:24:00

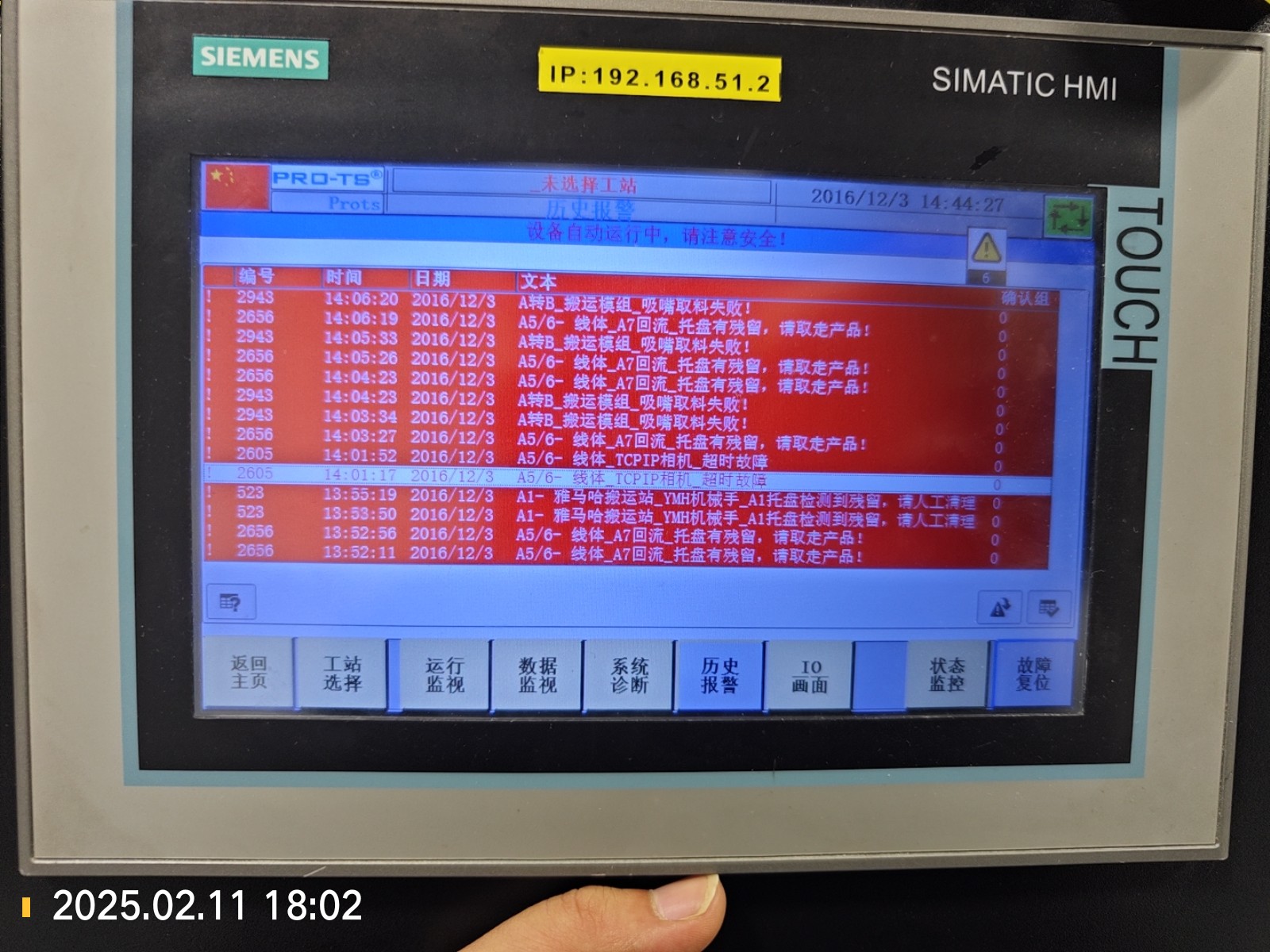

52 2025-02-11 18:02:00 A线报警记录,二十分钟前,出现相机延时报警 2025-02-11 18:02:00
51 2025-02-11 07:27:00 早班生产产量 2025-02-11 17:27:00

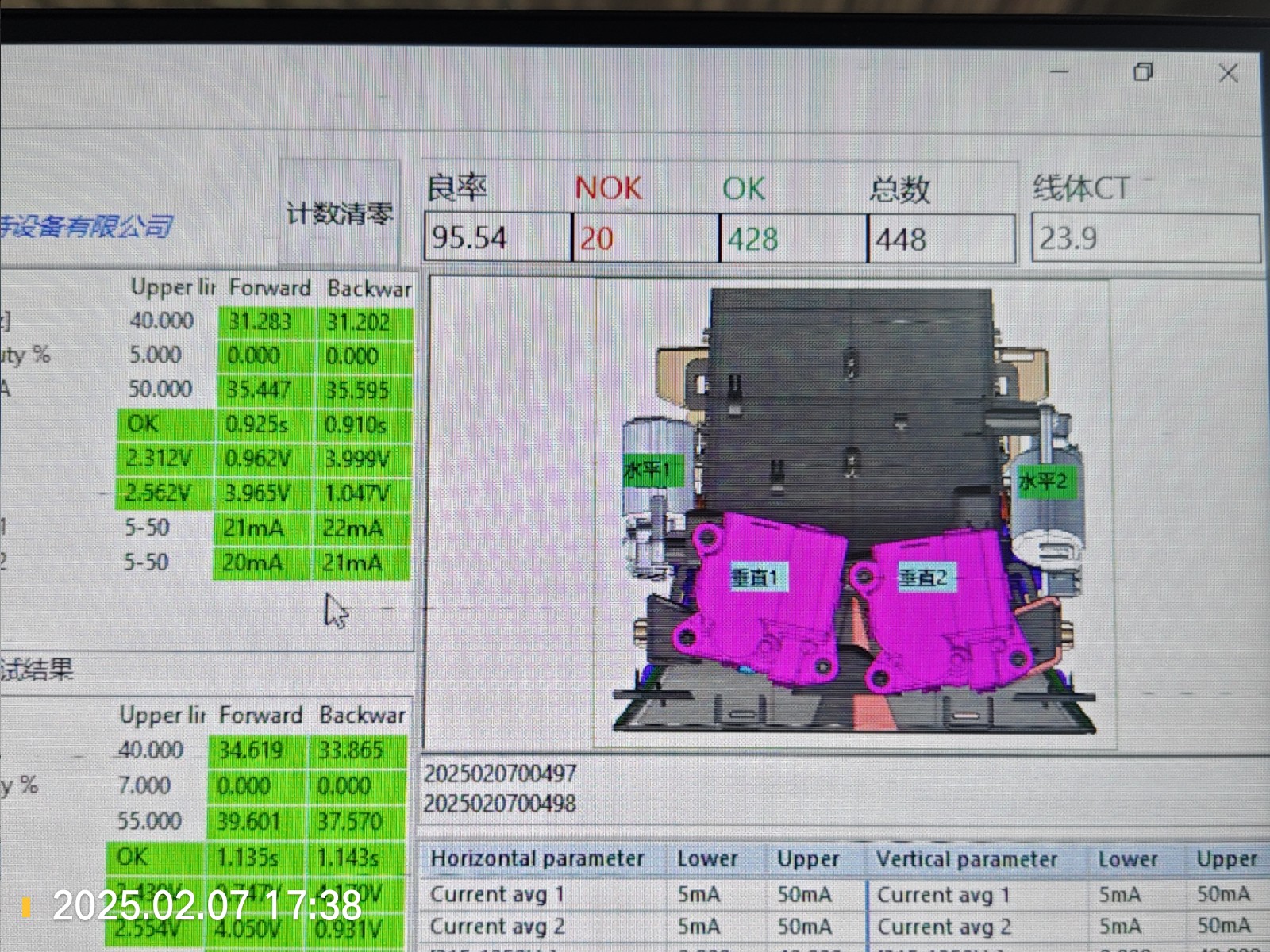

50 2025-02-10 07:26:00 白班产量 2025-02-10 17:26:00
49 2025-02-08 00:49:00 返修了少量产品后,总产量数据 2025-02-08 00:49:00
48 2025-02-07 21:59:00 把雅马哈的软件注册码发我一下VENJD-0KBJ0-DB810-054Q3 2025-02-07 22:00:00

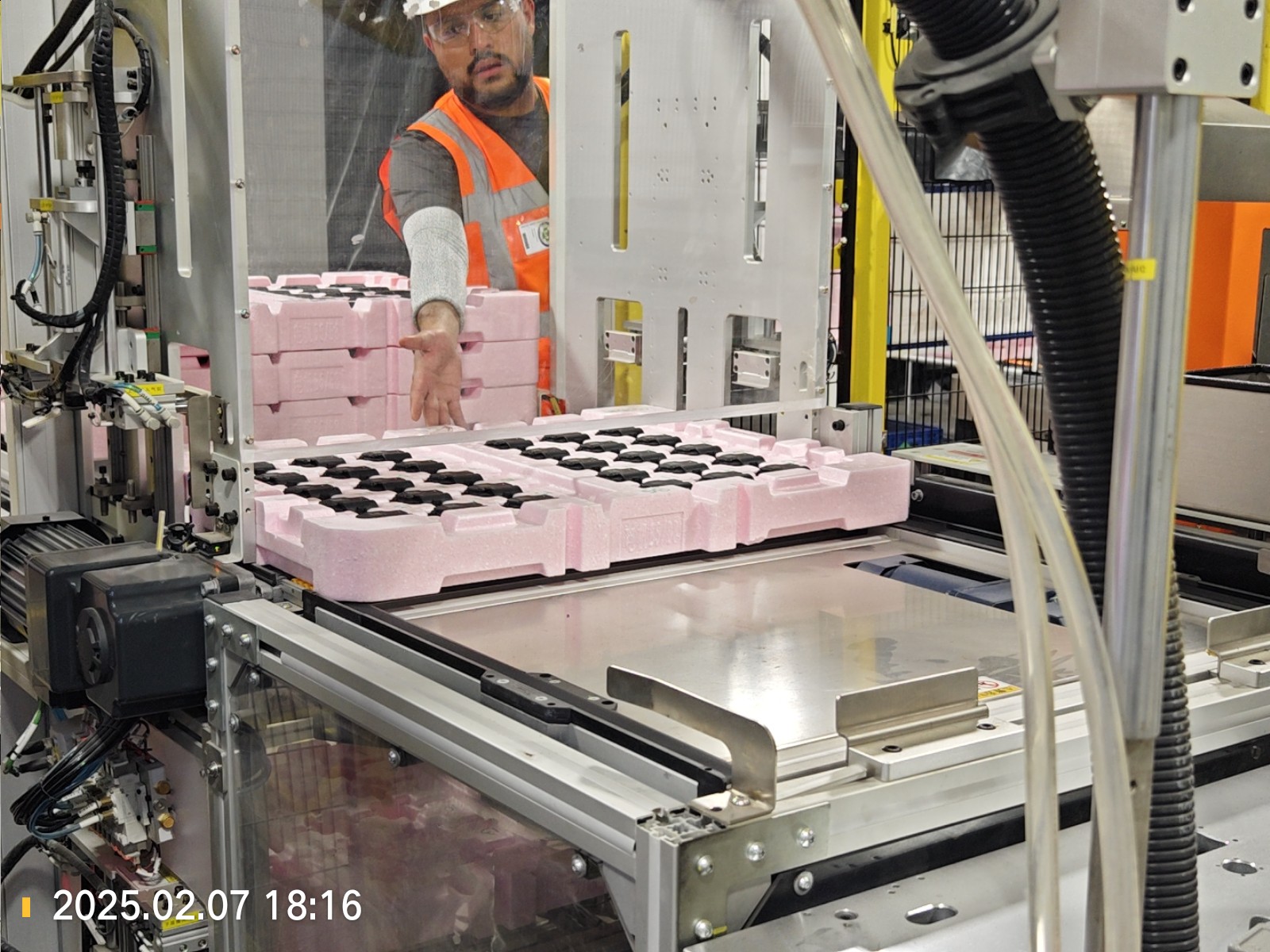

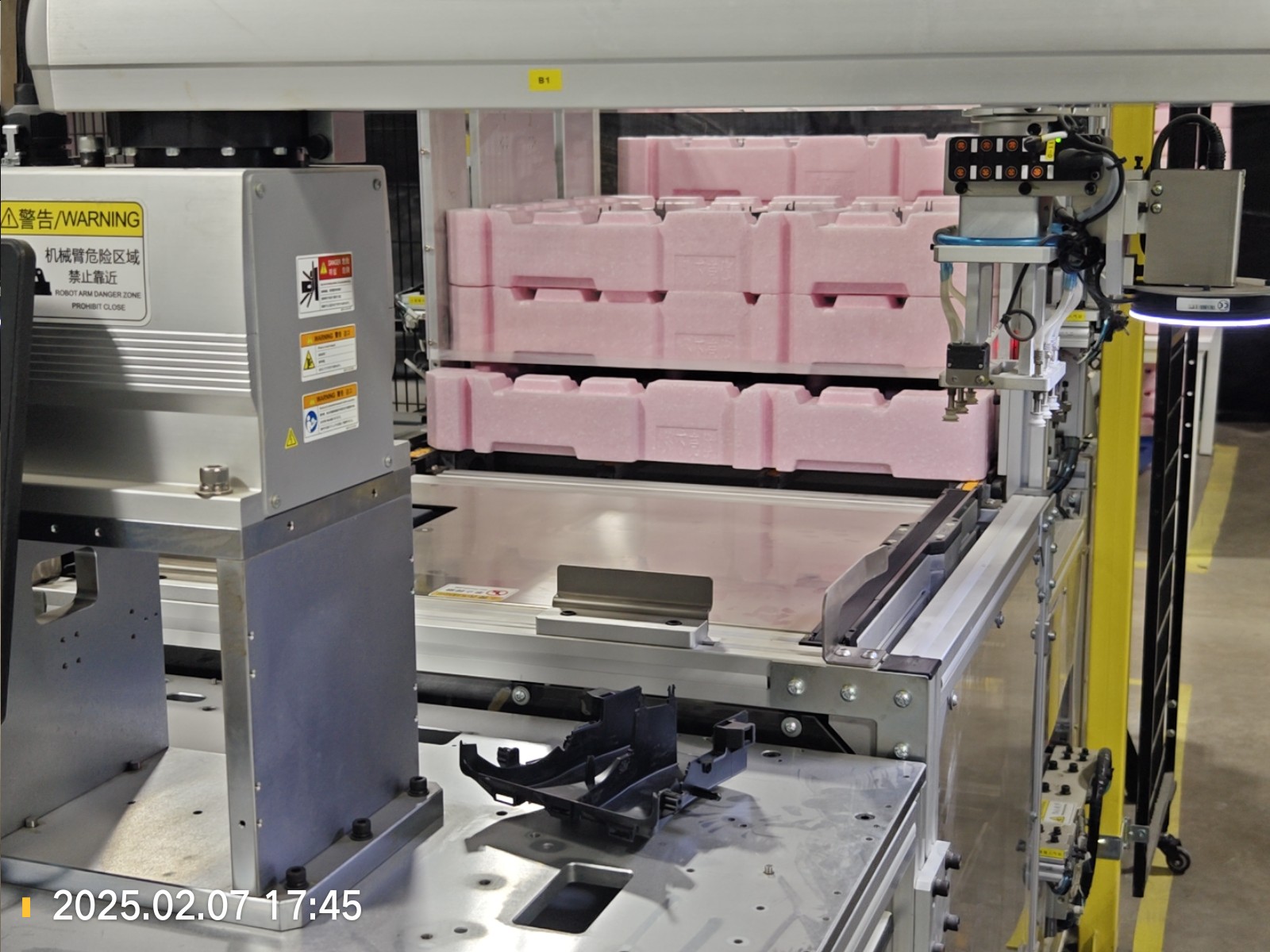

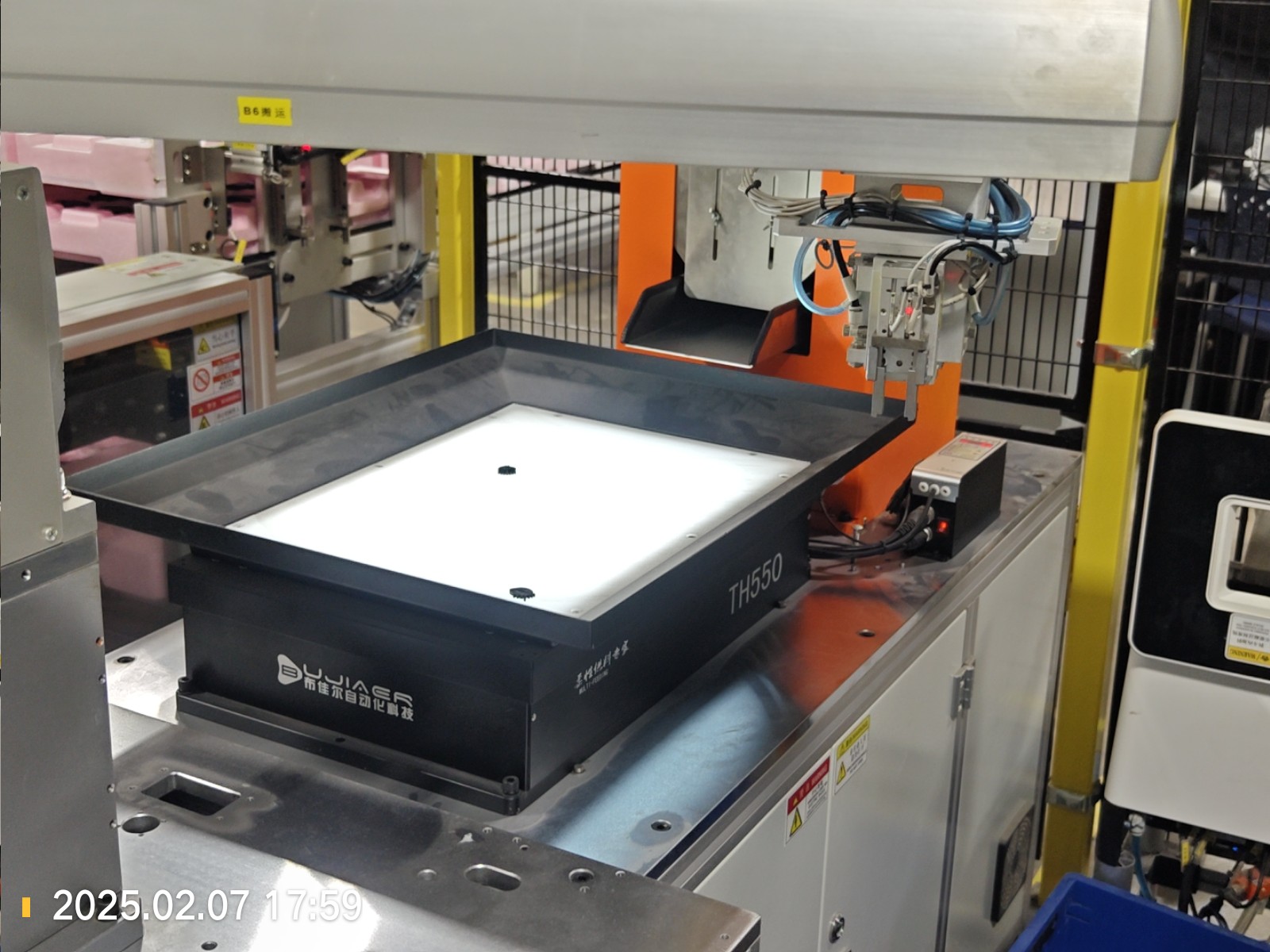

47 2025-02-07 18:26:00 缺少材料,等暂停生产。当前产量 2025-02-07 18:26:00
46 2025-02-07 18:22:00 线体上留了8个产品,清线不会停。 2025-02-07 18:23:00
45 2025-02-07 18:16:00 托盘卡滞 2025-02-07 18:17:00
44 2025-02-07 18:05:00 生产启动清料模式 2025-02-07 18:10:00
43 2025-02-07 17:59:00 缺少材料 2025-02-07 18:06:00
42 2025-02-07 17:46:00 B1托盘卡滞 2025-02-07 17:47:00
41 2025-02-07 17:38:00 早班产量 2025-02-07 17:38:00
40 2025-02-06 23:34:00 B8工站,调整气阀后,MES的数据 2025-02-06 23:35:00

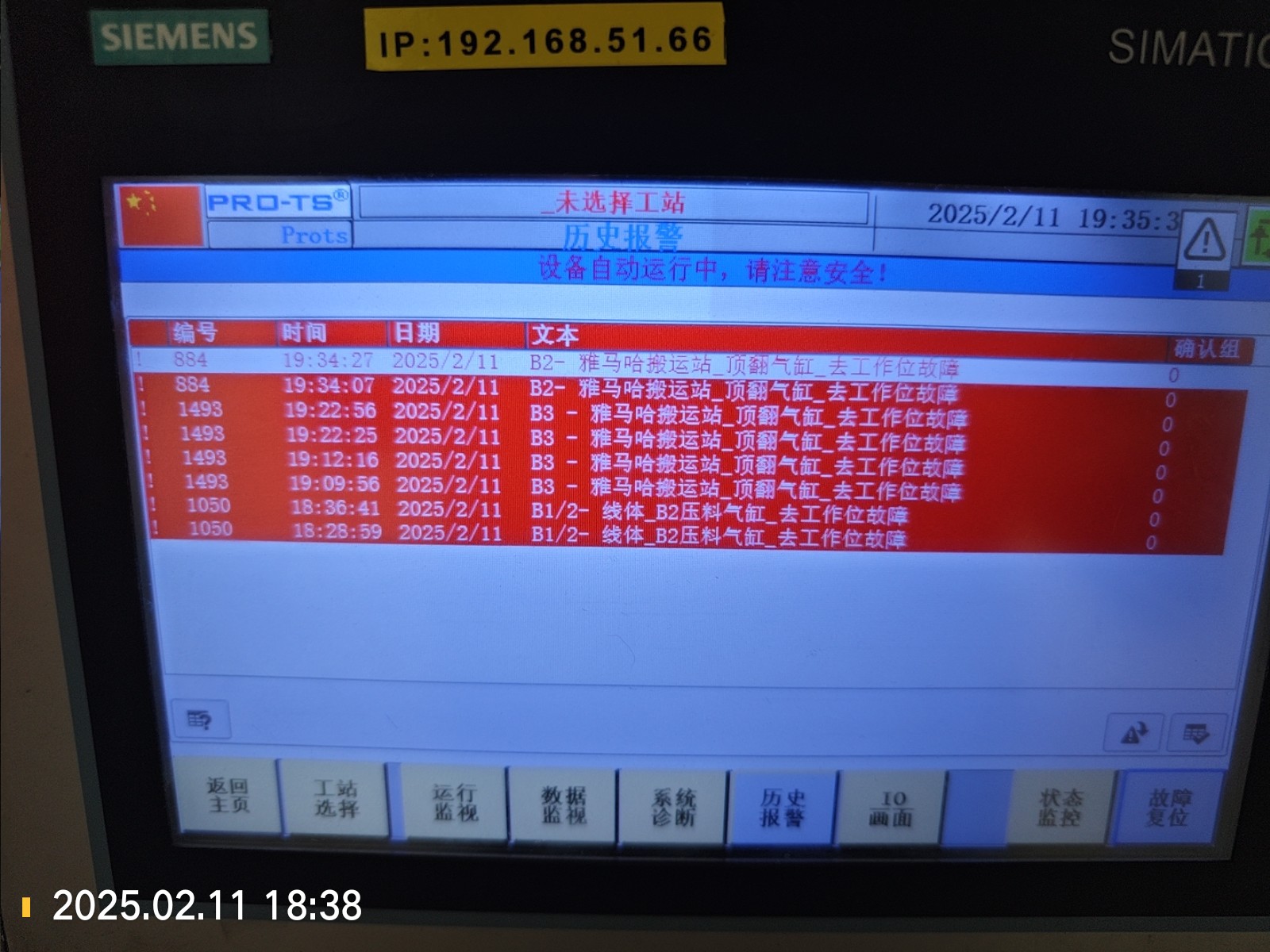

39 2025-02-06 23:29:00 今日累计产量,包含早班。 2025-02-06 23:30:00

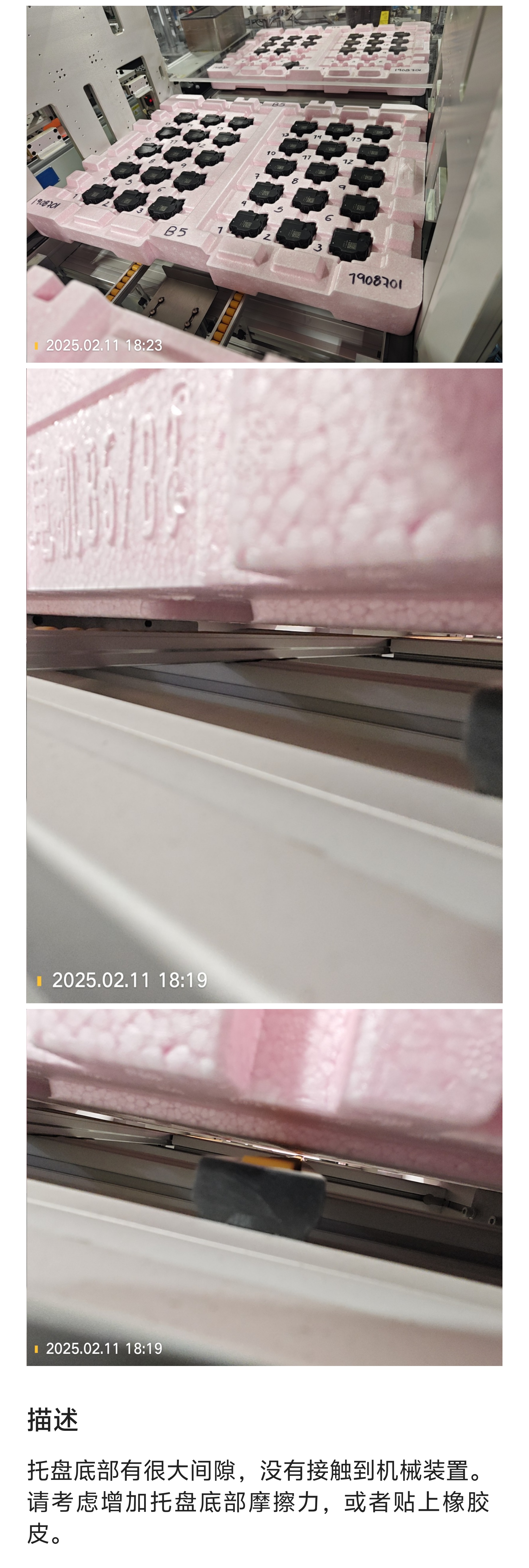

38 2025-02-06 23:29:00 清线完成后,B7-B10会自动停止。A线 与 B1-B6 没有停止。C线自动停止。 2025-02-06 23:30:00
